Rakentamisen edistyminen alueittain
Voit seurata rakentamisen edistymistä alueellasi alue- tai katukohtaisesti.
Siirry omalle alueellesi alla olevista linkeistä.
Projektin eteneminen lukuina
Raide-Jokerin rakentaminen aloitettiin 3.6.2019. Pikaraitiotien liikennöinnin on tarkoitus alkaa kesäkuussa 2024.

Toteutusvaihetta on takana 38 prosenttia.

Rakennustöistä on tehty 48 prosenttia. Rakennustöiden jälkeen tehdään testauksia ja aloitetaan koeliikenne.

Kaksoisraidetta on asennettu yhteensä 9 250 metriä.

Ratikkatunnelia on louhittu 300 metriä.

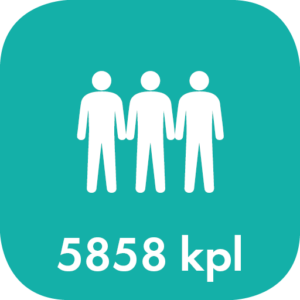

Työmaillemme on perehdytetty 4169 työntekijää.

Koko projektin kustannuksista on laskutettu 54 prosenttia.
Rakentamisen edistyminen
Tästä kartasta näet, mitkä alueet ovat tällä hetkellä rakenteilla.
Tilapäiset liikennejärjestelyt
Tästä kartasta näet kaikki Raide-Jokerin työmaat sekä työnaikaiset kulkureitit.
Moottoriajoneuvojen ja jalankulun ja pyöräilyn suljetut ja voimassa olevat reitit esitetään eri väreillä. Tasojen sulkeminen onnistuu karttapalvelussa (klikkaa “Avaa karttapalvelussa”). Karttaa kannattaa zoomata lähemmäs haluttua kohdetta.
